关于2020年1-11月江门高新区(江海区)重点项目建设进展情况的通报
一、总体情况
2020年我区共有重点项目100项,总投资705.78亿元,年度投资124.77亿元。1-11月累计完成投资108.08亿元,投资完成率86.62%,落后时间进度5.04个百分点。其中,超时间进度的项目15项,达到或基本达到时间进度的项目80项,未达到时间进度的项目5项。

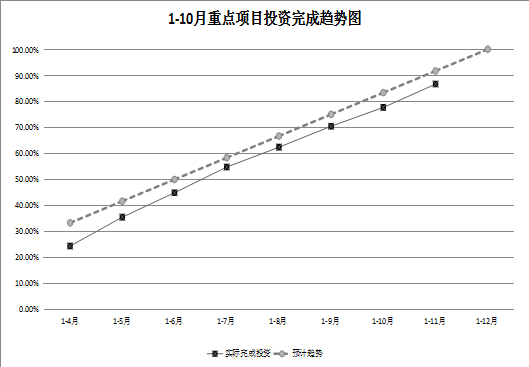

从分时段完成情况看,工业振兴类项目以及民生工程类项目投资完成率逐月向好并超过时间进度,但受城市建设类项目进展缓慢的影响,区重点项目投资完成率总体进展落后于时间进度。1-4月、1-5月、1-6月、1-7、1-8月、1-9月、1-10月、1-11月投资完成率分别为24.43%、35.53%、44.91%、54.77%、62.40%、70.44%、77.66%、86.62%,与时间进度相比分别为-8.90%、-6.14%、
-5.09%、-3.56%、-4.26%、-4.45%、-5.67%、-5.04%,投资完成率仍落后于预期。
二、情况分析
(一)分责任单位情况
在13个牵头责任单位中,有6个牵头责任单位负责的项目年度投资计划完成率超过时间进度,其中:城市管理和综合执法局牵头负责的3项重点项目累计投资完成率为117.41%,超过时间进度25.74%;住房和城乡建设局牵头负责的22项重点项目累计投资完成率为107.09%,超过时间进度15.42%。各牵头责任单位负责的重点项目累计投资完成情况排名详见表1。
表1 1-11月重点项目累计投资完成情况排名表
(二)分行业情况
工业振兴类项目共28项,年度投资为34.86亿元,占我区项目年度总投资的27.94%,1-11月累计投资完成率达96.55%,超过时间进度4.88个百分点;城市建设类项目共48项,年度投资为76.66亿元,占我区项目年度总投资的61.44%,1-11月累计投资完成率达81.66%,落后时间进度10.01个百分点;民生工程类项目共24项,年度投资为13.24亿元,占我区项目年度总投资的10.61%,1-11月累计投资完成率达89.24%,落后时间进度2.42个百分点。各类项目投资完成情况详见表2。
三、主要问题
(一)“三旧改造”项目推进缓慢影响整体投资进度。列入“三旧改造”分类的项目共5个,年度计划投资20.20亿元,1-11月累计完成投资7.49亿元,投资完成率为37.09%,落后于时间进度54.57个百分点,对比上月时间进度差距进一步拉大。目前江门大桥至北街大桥段“三旧”改造项目、新民益中围合罗围“三旧”改造项目仍未开工,缺失近12亿元的投资额,拖后整体进度。
(二)城建及民生项目建设进展落后。重点项目三大类别中,1-11月份仅工业振兴类达到时间进度,城市建设类项目投资进度落后于时间进度10.01个百分点,民生项目投资进度落后于时间进度2.42个百分点,这两个类别项目进展不理想,影响整体投资建设进度。
(三)个别项目未按时动工建设。个别项目因未按原计划动工建设,导致项目投资建设进展缓慢。比如,明泰广场因受管线迁改问题再次延后动工建设时间,涉及年度投资近8000万元,影响城建项目投资进度。
